广西抽水蓄能电站群“十五五”首个厂房开挖完成

来源:中国电力报    发布时间:2026年10月21日    浏览:10   0 收藏
摘要:10 月 20 日,桂林灌阳抽蓄电站地下厂房经 750 天连续施工全面开挖完成——广西抽蓄电站群"十五五"首个完成开挖的厂房。厂房位于地下 90 米深处(长 180 米、宽 27.5 米、高 57.6 米),将安装 4 台 30 万千瓦机组;工程形象进度超 30%。广西 9 座抽蓄已落子、总装机 1140 万千瓦、总投资超 700 亿元,到 2030 年投产规模预计达 880 万千瓦。

10月20日,国家抽水蓄能规划重点实施项目桂林灌阳抽蓄电站迎来重大建设节点。该工程地下厂房经过750天连续施工全面开挖完成,推进工程建设进入机电安装的新阶段。这也是广西抽水蓄能电站群“十五五”首个完成开挖的厂房,为广西集群式开发建设抽蓄工程发挥“头雁”作用。

▲目前,桂林灌阳抽蓄工程形象进度已超30%,图为工程上水库区域正在进行大坝填筑施工,张海园 摄▲目前,桂林灌阳抽蓄工程形象进度已超30%,图为工程上水库区域正在进行大坝填筑施工,张海园 摄

新厂房位于地下90米深处,长180米、宽27.5米、高57.6米,体积相当于150个标准游泳池大小,是整个抽蓄工程的“心脏”区域。开挖工程量超过20万土石方,从上至下分7层逐层完成。“针对厂房区域复杂地质条件,我们精细爆破、加强监测、强化支护,如期完成开挖目标,推进工程进度超过30%,为70余项机电设备安装任务的实施创造了基础环境。”南网储能(11.270, 0.05, 0.45%)公司灌阳抽蓄项目部副总经理詹才锋介绍。

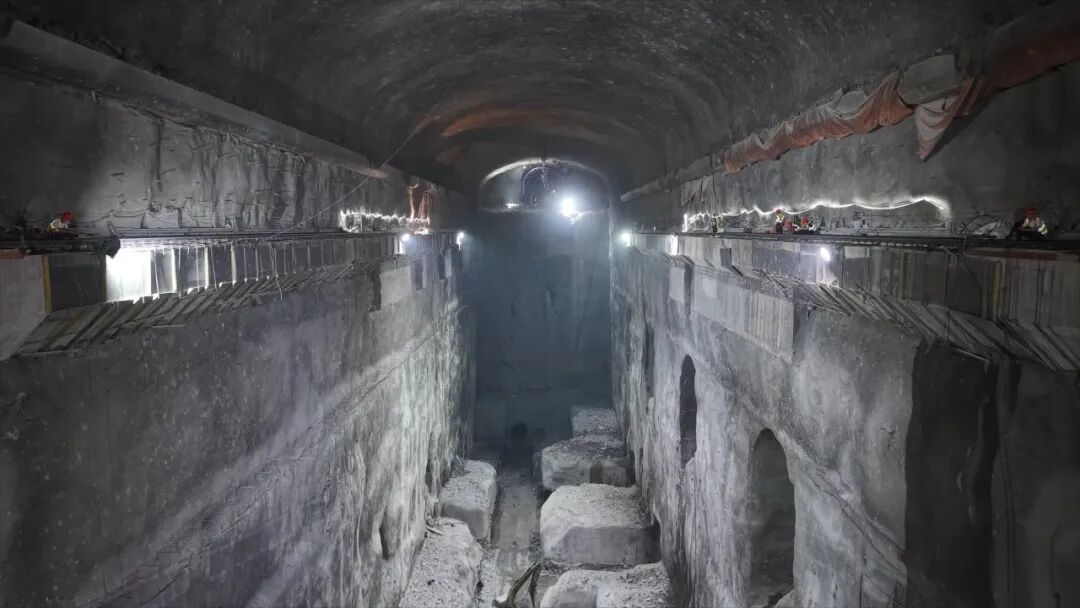

▲新开挖完成的厂房体积相当于 150个标准游泳池大小,将安装4台30万千瓦抽蓄机组,张海园摄▲新开挖完成的厂房体积相当于 150个标准游泳池大小,将安装4台30万千瓦抽蓄机组,张海园摄

据了解,工程进入机电安装阶段后,厂房将安装4台30万千瓦机组,经过输水水道与高低落差460米的上下水库连为一体,每小时可将106万立方米水能转化为120万度清洁电能,满足20万户居民一天的用电需求。

当前,广西已有9座抽蓄电站相继落子,总装机规模1140万千瓦,总投资超过700亿元,形成“雁阵式”的开发建设格局。“十五五”首个厂房的顺利开挖,将示范引领其他抽蓄工程建设。到2030年,全区投产抽蓄规模预计可达880万千瓦,较现有投产规模增长超6倍。

来源:中国电力报微信公众号

作者:黄昉

编辑:韩懿

注:本文转载自中国电力报,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。如有侵权行为,请联系我们,我们会及时删除。

公网安备:京公网安备11011402054738号 备案号:京ICP备2025130048号-1
Copyright © 2025-2033 by eept.org.cn all rights reserved 北京中联华源节能环保科技研究院 版权所有
